يتطلب شراء مظلة شديدة المدرجات من شركة مصنعة في الخارج خطوات أكثر من الشراء المحلي. تغطي قائمة المراجعة هذه كل شيء من طلب عرض الأسعار إلى التسليم. يتطلب التنقل بنجاح في شراء مظلة شديدة المدرجات عملية تخطيط دقيق، وعناية واجبة شاملة، وتواصل واضح مع الموردين المحتملين. يوضح هذا الدليل المراحل الرئيسية لضمان الاستحواذ الناجح، مع التركيز على الاعتبارات المحددة للمشاريع الدولية واسعة النطاق.
الخطوة 1: تحديد النطاق — الأبعاد، منطقة الرياح، والمتطلبات
الخطوة الأولى والأكثر أهمية في توفير مظلة شديدة المدرجات is to precisely define your project's scope. This involves more than just aesthetic preferences; it requires a detailed technical specification to ensure the structure meets local regulations and performance expectations. Begin by establishing the required dimensions, including span, height, and coverage area. These measurements will directly influence material quantities and structural design.
Next, identify the specific wind load requirements for your project's location. This is paramount for structural integrity and safety. Consult local building codes and engineering standards to determine the appropriate wind speed and pressure ratings. A reputable manufacturer will require this data to perform accurate structural calculations. Consider other environmental factors such as snow load, seismic activity, and UV exposure, which can impact material selection and design.
Beyond structural considerations, outline the functional requirements. Will the canopy need integrated lighting? What are the drainage considerations? Are there specific acoustic properties desired for the amphitheater space? Specify the desired membrane material – PVDF or PTFE – noting their respective lifespans and warranty periods. For instance, PVDF membranes typically offer a 10-year warranty and 15+ years service life, while PTFE membranes provide a 15-year warranty and 25+ years service life. Clearly define the steel grade (e.g., Q235B, Q355B) and surface treatment (e.g., hot-dip galvanizing or epoxy zinc-rich primer + fluorocarbon topcoat) required. Based on Jutent's experience across 400+ projects in 30+ countries, a detailed scope definition minimizes ambiguities and prevents costly revisions later in the procurement cycle.
المدرج

الخطوة 2: تقييم الموردين — ماذا تسأل وماذا تبحث عنه
بمجرد تحديد نطاق مشروعك بوضوح، فإن المرحلة التالية في شراء مظلة شديدة المدرجات is to rigorously evaluate potential suppliers. This involves more than just comparing price lists; it's about assessing their technical capabilities, quality control, and track record.
Start by requesting company profiles, including their manufacturing facilities, quality certifications relevant to their region, and project portfolios. Look for evidence of experience with similar-scale amphitheater projects. Ask for references and, if possible, visit their factory or arrange for a third-party inspection. This allows you to verify their production processes, quality control measures, and adherence to international standards.
الأسئلة الرئيسية التي يجب طرحها تشمل:
* القدرات الهندسية: هل لديهم مهندسون إنشائيون داخليون قادرون على إجراء حسابات أحمال الرياح وإنتاج رسومات ورشة عمل مفصلة؟ هل يمكنهم تقديم رسومات التصميم والحسابات ومواصفات المواد؟
* توفير المواد: ما هي مواصفات المواد القياسية للغشاء (مثل 1050 جم/م² PVDF أو PTFE) والصلب (مثل Q235B، Q355B)؟ كيف يضمنون جودة وأصالة هذه المواد؟ اطلب شهادات اختبار المواد.
* عملية التصنيع: ما هي المعالجات السطحية التي يقدمونها للهياكل الفولاذية (مثل الجلفنة بالغمس الساخن، طبقة أساس من الإيبوكسي الغنية بالزنك + طبقة علوية من الفلوروكربون)؟ كيف يضمنون جودة اللحام والدقة الأبعادية؟
* مراقبة الجودة: ما هي بروتوكولات الفحص المطبقة في كل مرحلة من مراحل الإنتاج؟ هل يمكنهم استيعاب عمليات فحص الطرف الثالث؟
* دعم الخدمات اللوجستية والتركيب: ما هي إجراءات التعبئة والشحن للمشاريع الخارجية؟ هل يقدمون إرشادات التركيب (عن بعد أو إشراف في الموقع)؟ بالنسبة لمشاريع التصدير، يمكن لـ Jutent توفير رسومات التصميم والحسابات ومواصفات المواد وأدلة التركيب والتوجيه عن بعد المجاني، وفقًا لنطاق المشروع وشروط العقد.
سيكون المورد الموثوق به شفافًا ومتعاونًا في تقديم هذه المعلومات، مما يظهر خبرته والتزامه بالجودة.
حول

الخطوة 3: مراجعة عرض الأسعار — ما يجب وما لا يجب تضمينه

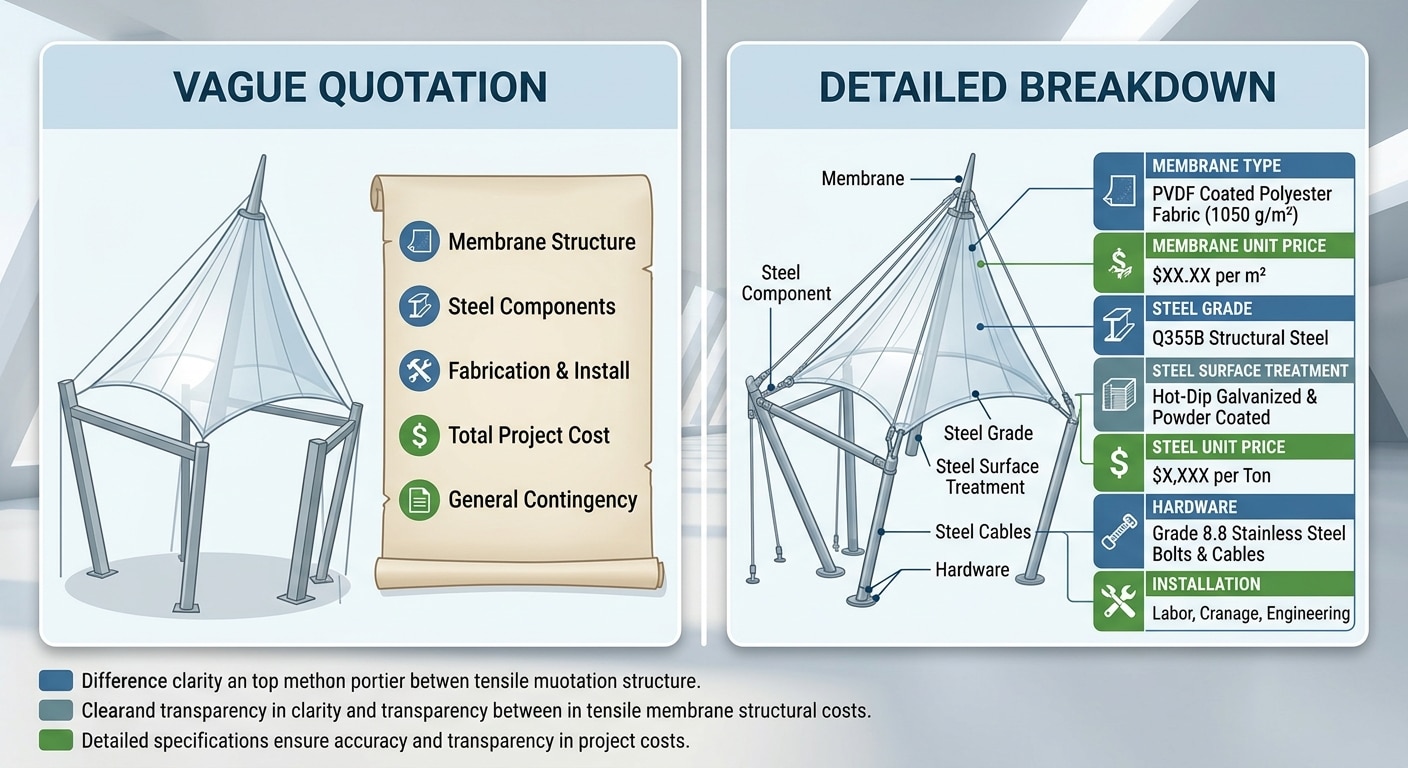

مراجعة عرض السعر بعناية هي خطوة حاسمة في توفير مظلة شديدة المدرجات. يجب أن يوفر عرض السعر الشامل تفصيلاً واضحاً للتكاليف والمواصفات، دون ترك مجال للغموض.
ما يجب تضمينه:
* نطاق التوريد التفصيلي: قائمة دقيقة بجميع المكونات المضمنة، مثل الغشاء، الهيكل الفولاذي، الكابلات، الموصلات (مثل SS304 القياسي، SS316 كترقية اختيارية)، ومعدات الشد.
* مواصفات المواد: تفاصيل واضحة عن نوع الغشاء (PVDF/PTFE)، الوزن، والشركة المصنعة؛ درجة الفولاذ، الأبعاد، والمعالجة السطحية (مثل الجلفنة بالغمس الساخن، طبقة أساس من الإيبوكسي الغني بالزنك + طبقة علوية أكريليك).
* رسوم الهندسة والتصميم: تكاليف محددة بوضوح للتحليل الإنشائي، الرسومات التنفيذية، وأي أعمال تصميم مخصصة.
* تكاليف التصنيع: تفصيل نفقات التصنيع، اللحام، والمعالجة السطحية.
* التعبئة والخدمات اللوجستية: تكاليف التعبئة للتصدير، الشحن (FOB، CIF، إلخ)، والتأمين.
* دعم التركيب: إذا طُلب ذلك، تكاليف التوجيه عن بُعد أو الإشراف في الموقع.
* معلومات الضمان: بيانات صريحة عن فترة الضمان للمشروع بأكمله (مثل سنة واحدة)، الغشاء (مثل 10 سنوات لـ PVDF، 15 سنة لـ PTFE)، والهيكل الفولاذي.
* شروط الدفع: متطلبات الدفعة المقدمة وجدول السداد المحدد بوضوح.
* جدول التسليم: خط زمني واقعي من تأكيد الطلب إلى الشحن.
* السعر لكل متر مربع: For budget planning, expect pricing for tensile membrane structures to range from $30–$50/m² for minimal steel, $40–$70/m² for PVDF simple forms, and $60–$90/m² for PVDF complex forms. PTFE membrane typically adds ~$20/m² to the PVDF range. Always ensure pricing is per square meter and that the minimum project scope is met (e.g., 300 m²).
ما لا ينبغي تضمينه (أو يجب توضيحه):
* أوصاف غامضة: تجنب عروض الأسعار التي تحتوي على مصطلحات عامة مثل “مواد عالية الجودة” دون بيانات تقنية محددة.
* تكاليف مخفية: تأكد من أن جميع الرسوم المحتملة، خاصة الجمارك والرسوم والضرائب المحلية، إما مضمنة أو مذكورة بوضوح على أنها مستثناة.
* جداول زمنية غير واقعية: Be wary of delivery schedules that seem too aggressive for the project's complexity.
* نقص التفاصيل حول الاستثناءات: يجب أن يوضح العرض بوضوح ما هو غير مشمول، مثل أعمال الأساسات، أو عمالة التركيب المحلية، أو التصاريح المحددة.
تضمن المراجعة الشاملة فهمك الدقيق لما تدفع مقابله وتقلل من المفاجآت.

الخطوة 4: تأكيد الطلب ومراقبة الإنتاج
بمجرد قبول العرض وتوقيع العقد، تتضمن المرحلة التالية شراء مظلة شديدة المدرجات إضفاء الطابع الرسمي على الطلب ومراقبة عملية الإنتاج عن كثب. هذه المرحلة حاسمة للحفاظ على الجودة والالتزام بالجدول الزمني للمشروع.

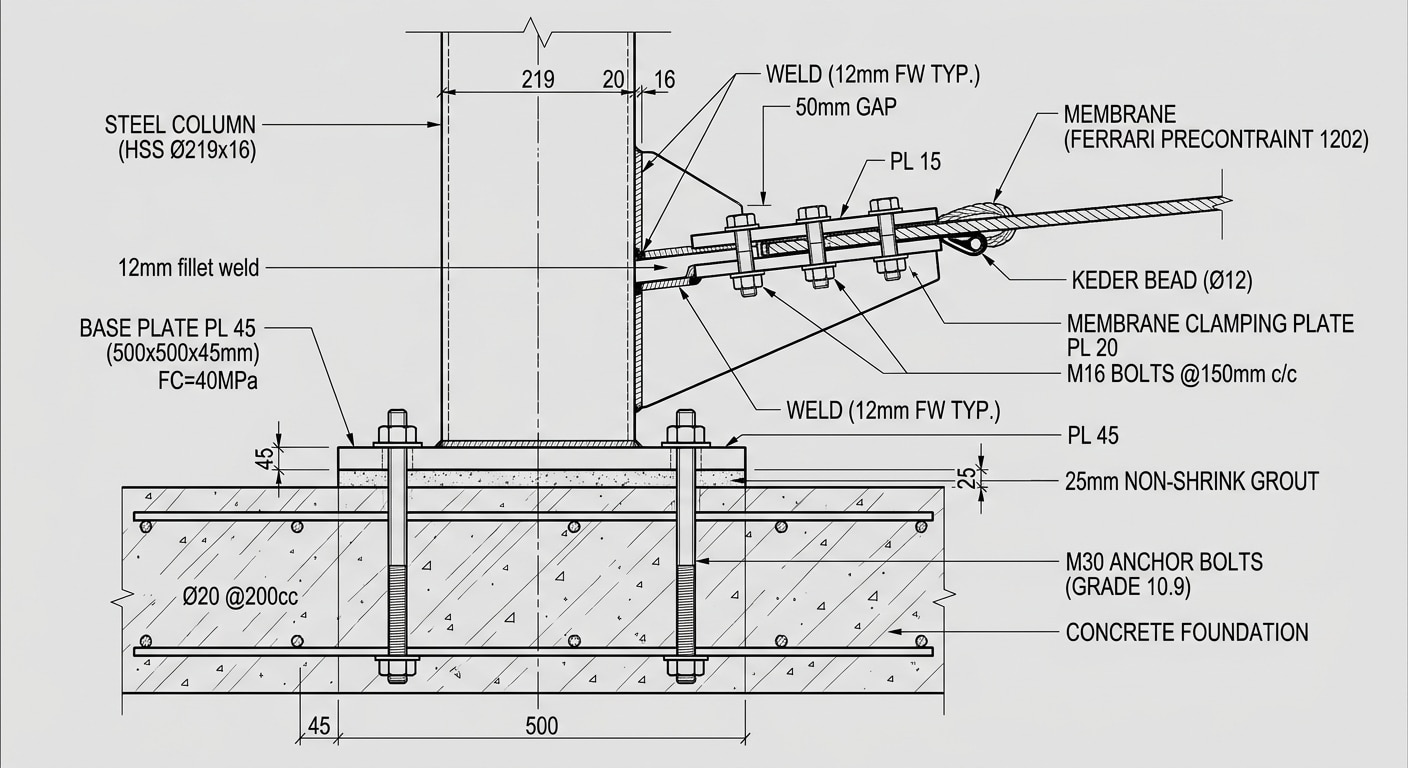

عند تأكيد الطلب، ستكون هناك حاجة إلى دفعة أولى (عادةً 30-50% للطلبات الخارجية). بعد ذلك، ستبدأ الشركة المصنعة في الهندسة التفصيلية وإنتاج رسومات الورشة. من الضروري أن يقوم فريقك الفني بمراجعة هذه الرسومات والموافقة عليها على الفور. هذه المستندات هي المخطط الأساسي للتصنيع ويجب حل أي تناقضات في هذه المرحلة.
طوال عملية التصنيع، حافظ على تواصل منتظم مع المورد. اطلب تقارير التقدم، والصور الفوتوغرافية، ومقاطع الفيديو لمراحل الإنتاج الرئيسية. يشمل ذلك تصنيع الفولاذ، المعالجة السطحية (مثل الجلفنة بالغمس الساخن أو طبقة الإيبوكسي الغنية بالزنك + الطبقة النهائية من الفلوروكربون)، قطع الأغشية، واللحام. إذا أمكن، رتب لفحص طرف ثالث في النقاط الحرجة، مثل قبل المعالجة السطحية للفولاذ أو قبل تصنيع الأغشية. يوفر هذا تحققًا مستقلاً من الجودة والالتزام بالمواصفات.
تأكد من جمع جميع شهادات المواد (مثل شهادات مطحنة الصلب، تقارير اختبار الأغشية) والتحقق منها. هذه المستندات ضرورية لضمان الجودة والصيانة المستقبلية. تأكد من إعداد قائمة التعبئة بدقة، مع تفصيل كل مكون لتسهيل التخليص الجمركي والجرد في الموقع. يجب دائمًا كتابة القيم الفنية النموذجية بشكل متحفظ ووصفها بأنها خاضعة لتصميم المشروع. تساعد المراقبة الاستباقية في تحديد ومعالجة المشكلات المحتملة مبكرًا، مما يمنع التأخير ويضمن أن المنتج النهائي يلبي جميع المعايير المتفق عليها.
الخطوة 5: الاستلام والفحص والتركيب
المراحل النهائية من شراء مظلة شديدة المدرجات تتضمن استلام الشحنة، وإجراء فحص شامل، والإشراف على التركيب. تتطلب هذه المرحلة تنسيقًا دقيقًا واهتمامًا بالتفاصيل لضمان تسليم المشروع بنجاح.
عند الوصول إلى ميناء الوجهة، قم بإدارة التخليص الجمركي وترتيب النقل إلى موقع المشروع. بمجرد استلام الشحنة، قم فورًا بإجراء فحص شامل. قارن البضائع المستلمة بقائمة التعبئة والرسومات المعتمدة للورشة. تحقق من أي ضرر شحن مرئي للمكونات الفولاذية، ولفائف الأغشية، والأجهزة. وثق أي اختلافات أو أضرار بالصور وأبلغ الشركة المصنعة وشركة الشحن على الفور.
قبل البدء في التركيب، قم بتنظيم جميع المكونات وفقًا لدليل التركيب المقدم من الشركة المصنعة. تأكد من أن فريق التركيب على دراية بالإجراءات المحددة للهياكل الشدية. بينما تقدم Jutent إرشادًا عن بُعد مجانيًا، فإن الإشراف في الموقع متاح كخدمة مدفوعة للمشاريع الأكثر تعقيدًا أو فرق التركيب الأقل خبرة. يمكن أن يخفف هذا بشكل كبير من المخاطر ويضمن التجميع الصحيح.

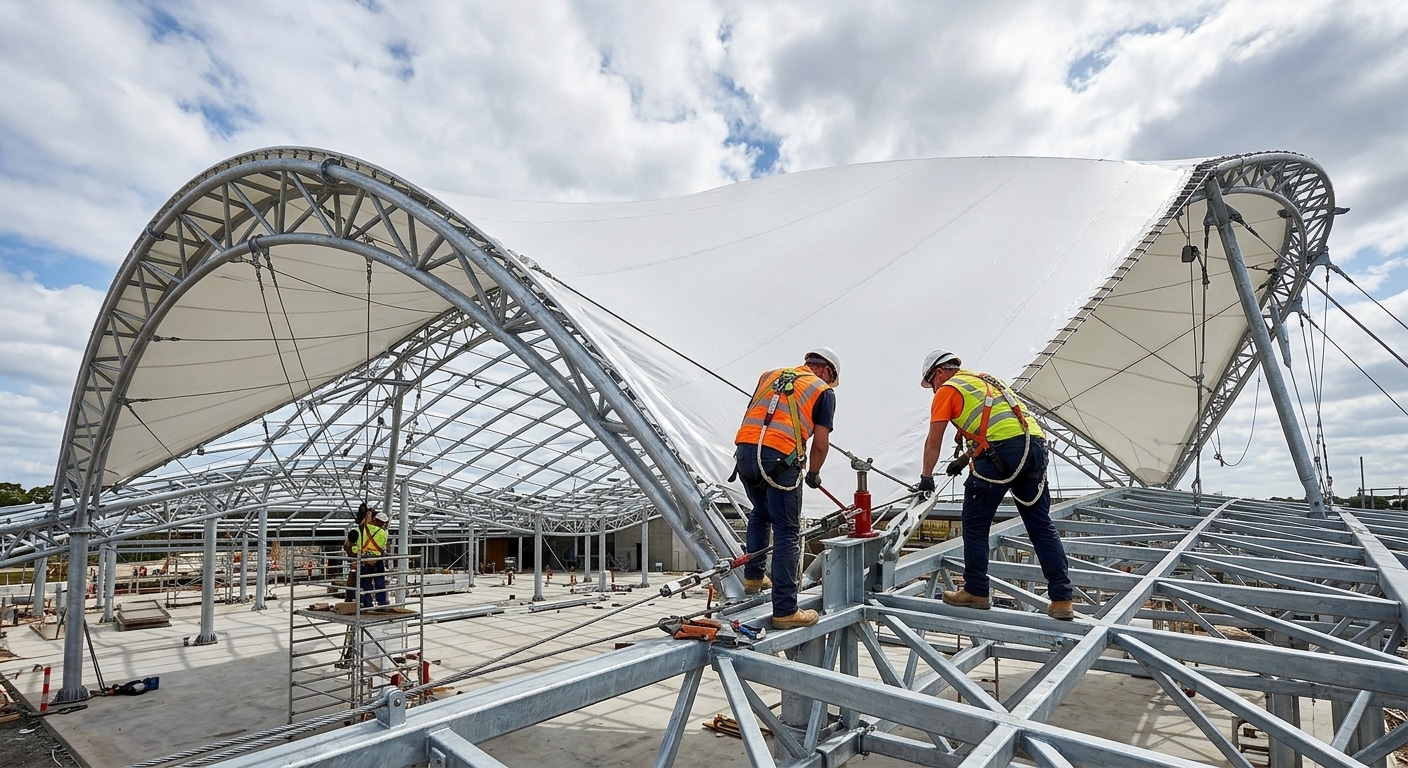

أثناء التثبيت، انتبه جيدًا لشد الغشاء ومحاذاة الهيكل الفولاذي. الشد المناسب أمر بالغ الأهمية للسلامة الهيكلية والمظهر الجمالي وطول عمر المظلة. بعد التثبيت، قم بإجراء فحص نهائي للتأكد من أن جميع المكونات تم تجميعها وتثبيتها بشكل صحيح وتتوافق مع مواصفات التصميم. يكون المشروع بعد ذلك جاهزًا للتسليم، مكتملًا بجميع الوثائق اللازمة، بما في ذلك دليل التثبيت وتوصيات الصيانة وشهادات الضمان.

الأسئلة الشائعة
- ما هي المستندات التي يجب أن توفرها الشركة المصنعة لمظلة الشدّ للمدرج مع الطلب؟
- يجب أن توفر الشركة المصنعة الموثوقة مجموعة شاملة من المستندات. تتضمن هذه المستندات عادةً رسومات هندسية تفصيلية للتصنيع والتركيب، وحسابات أحمال الرياح الخاصة بموقع مشروعك، وشهادات اختبار الغشاء للتحقق من خصائص المواد، وشهادات مواد الصلب (شهادات المطحنة) للمكونات الهيكلية، وقائمة تعبئة كاملة تفصل جميع العناصر المشحونة، ودليل تركيب واضح ومتسلسل. هذه المستندات ضرورية لضمان الجودة، والتخليص الجمركي، والتجميع الناجح في الموقع.
- ما هي شروط الدفع المعتادة لطلب مظلة شديدة المدرجات من الصين؟
- تتضمن شروط الدفع القياسية لطلب مظلة شديدة المدرجات من الخارج، خاصة من الصين، عادةً هيكل دفع على مرحلتين. يلزم دفع دفعة أولى، تتراوح عادةً من 30% إلى 50% من إجمالي تكلفة المشروع، عند تأكيد الطلب وتوقيع العقد. ثم يتم دفع الرصيد المتبقي قبل مغادرة الشحنة من منشأة الشركة المصنعة. يوفر هذا الهيكل الأمان لكل من المشتري والشركة المصنعة، مما يضمن بدء الإنتاج والإفراج عن البضائع عند الدفع الكامل.
اتصل بـ Jutent مع تفاصيل مشروعك وسنرشدك خلال كل خطوة من عملية الشراء.
